連云港堿業有限公司搬遷升級改造項目
周工作簡報
〔2023〕第20期
指揮部綜合部編 2023年8月15日
【簡訊】
一、指揮部工作動態
8月7日上午,項目部召開搬遷項目聯席會(huì )。項目總指揮張衛民、項目副總指揮姜自成、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會(huì )議。
8月8日上午,項目部召開會(huì )議,討論低壓柜和管廊招標等有關事宜。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會(huì )議。
8月8日上午,項目部召開項目工程量簽證管理辦法宣貫會(huì )。項目執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會(huì )議。
8月12日下午,項目部召開搬遷項目聯席會(huì )。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理、第三方管理公司及項目部有關部門負責人參加會(huì )議。
二、設計工作開展情況
聯堿及總體院:提交271原料煤儲運結構升版圖、地磅房上部結構、聯堿525銨包裝及儲運、534堿包裝及儲運解待定升版圖、523結晶分離工段上部結構更新,531輕灰結構圖升版,510重堿裝置、522母換工段環境、340機電儀維修廠房、523結晶分離工段、531輕灰、550壓縮及冷凍裝置環境電子圖,611偏樁處理變更基礎圖,535成品庫房、540小蘇打裝置電氣圖紙。
合成氨裝置院:提交合成氨裝置712氣化、740硫回收、752氨合成管機專業電子圖,843控制室、832煤儲運變電所電信圖,713渣水處理、720變換、740硫回收、751合成氣壓縮、752氨合成、754電信圖,711煤漿制備、820循環水站、730低溫甲醇洗、731液氮洗、720變換單元電氣電子圖,760空分裝置儀表專業電子簽章版圖。
三、工程實施推進情況
(一)整體形象進展
上周完成地管施工221.1米;各標段施工按計劃有序推進中。

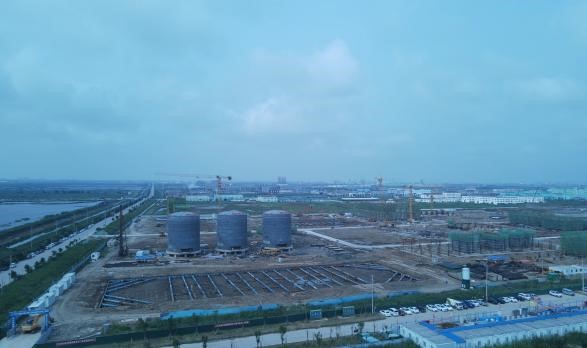

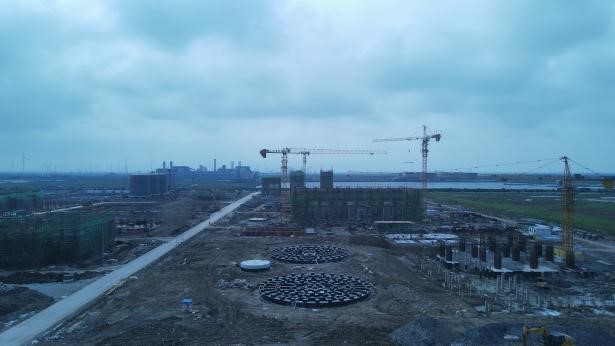

合成氨片區施工實錄

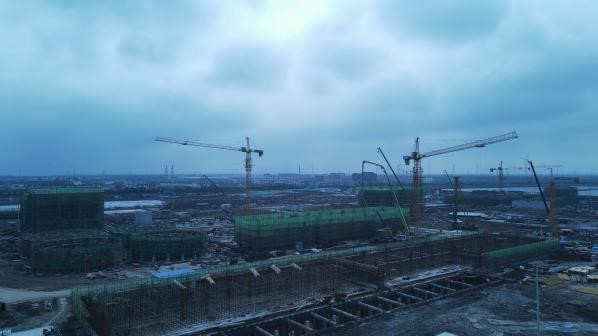

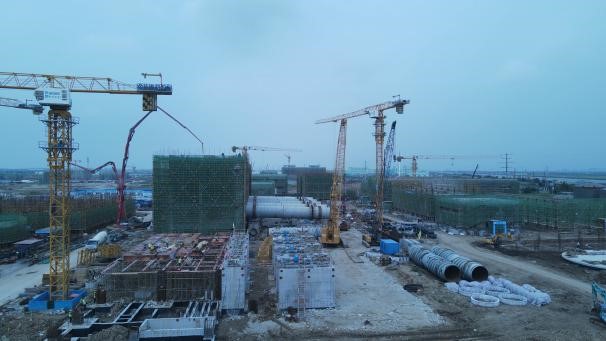

聯堿片區施工實錄
(二)分部分項工程進展
1、地管施工
⑴聯堿片區
上周完成過路包封120m,累計完成地管施工20994米完成總量95.8%。
⑵合成氨片區
上周完成過路段消防管、初期雨水管共計73.1米,混凝土雨水井澆筑5座,球墨鑄鐵管鋪設28米,混凝土雙篦平篦式雨水口14座,累計完成地管施工16659.25米完成總量88.7%。
2、建筑工程施工
⑴聯堿一標段101b聯堿辦公樓砌體及二構施工;152中心控制室砌體及二構施工;151化驗中心二層模版支架拆除;340機電儀維修廠房鋼結構屋面工程安裝砌體及二構施工;510重堿車間濾過廠房二層模板安裝,V-51301AB中心筒制作;灌注樁施工;532重灰工段二層模版支架搭設6-11軸基礎防腐;534堿包裝及儲運四層模版支架搭設,四層鋼筋綁扎;531輕灰工段層面模版支架搭設;509機柜間4砌體級二構施工;508機柜間3砌體級二構施工;501變電所1三層模版安裝;504變電所4三層澆筑;550壓縮及冷凍裝置空冷器框架施工,廠房基礎,壓縮機基礎。
⑵聯堿二標段610鹵水精制三層架體搭設;611鹽硝車間小挖破碎機、小挖機清槽;612芒硝輸送三層梁鋼筋綁扎;523結晶工段框架1~5軸一層柱模板安裝;614真空制鹽循環水站外排水池模板安裝,吸水池止水鋼板焊接;562聯堿循環水站基坑微挖和人工清底,池壁鋼筋除銹;524干銨工段基坑固化土回填;522母換工段一層模板支撐架拆除;613濕鹽倉儲輸送A軸擋墻模板加固,搭設澆筑架體;503變電所3基礎防沉板板底鋼筋調直;525銨包裝及儲運8-16軸架體搭設;506機柜間1一層梁鋼筋綁扎;601變電所2防層板鋼筋吊運;606機柜間2鋼管扣件吊運。
⑶聯堿三標段420脫鹽水站柱子焊預埋鋼板安全通道搭設;402凈水站底板混凝土換撐澆筑完成,加藥間主體結構澆筑完成;430污水處理污泥廠房污泥脫水廠房二層頂板模板,鋼筋綁扎,綜合調節池生產污水事故池、綜合調節池、高效沉淀池AB測量定位糾偏;440污水回用污水回用超濾反洗液收集池回填,設備基礎交接,儲藥間承臺地梁回填完,設備基礎施工;810火炬模板拆除;561事故水池蓄水實驗、清理;118停車辦公區砌筑;540小蘇打裝置一層梁底板模板安裝;535成品庫房1~22軸承臺及地梁鋼筋模板,22軸~33軸筏板澆筑,45軸~56軸筏板鋼筋綁扎。
⑷合成氨一標段101a合成氨辦公樓三樓構造柱澆筑;103綜合樓二樓、三樓砌墻;屋面止水坎澆筑;157備品備件庫鋼結構安裝;102食堂浴室食堂浴室首層梁板鋼筋綁扎,支模;立柱支模;104氣防站二樓砌墻;505廠前區變電所二樓構造柱,腰梁鋼筋綁扎。
⑸合成氨二標段271原料煤儲運破碎樓三層澆筑;#1轉運站五層腳手架搭設,鋼筋綁扎;#2轉運站三層腳手架、模板拆除,四層腳手架搭設,鋼筋綁扎,支模;汽車卸煤區,煤筒倉外側土方土方挖取,圍檁安裝;820合成氨循環水站清凈廢水池鋼板樁拔除;塔下水池1支撐架搭設,鋼筋綁扎;塔下水池2支撐架搭設,對拉螺栓割除;吸水池1基坑開挖準備;711煤漿制備二層腳手架搭設,梁板柱支模,鋼筋綁扎,埋件安裝;762壓縮機廠房基礎短柱防腐;剩余設備基礎鋼筋綁扎,模板支設;763空分后備系統上部結構鋼筋綁扎,預埋件安裝,支模;764儀表空壓站基礎墻防腐;831空分變電所首層結構鋼筋綁扎,埋件安裝,支模;761冷箱基礎冷箱設備帶板拼接施工;膨脹機房上部結構鋼筋綁扎預埋螺栓安裝;712氣化框架立柱腳手架搭設,鋼筋綁扎;灌注樁施工;樁基大小應變檢測;基坑開挖準備;塔吊附近承臺基坑回填;842空分機柜間板墻鋼筋綁扎;713渣水處理集渣池支撐架搭設,鋼筋綁扎,支模;設備基礎錨固鋼筋焊接。
⑹合成氨三標段754氨庫罐體探傷。
四、物資采購開展情況
完成設備招標提案2項;新增采購計3項。截至目前,累計完成采購招標229項,7997臺(套),總計合同金額184520.30192萬元。
地址:中國.江蘇.連云港 郵編:222042
郵箱:sales@lygsoda.com
網址:www.zambiaaway.com
電話:0518-86088888 傳真:0518-82311440
銷售:0518-86088263 , 86088639 , 86088566 , 86088266
外貿:0518-86088626 傳真:0518-82311262
返回
頂部
