連云港堿業有限公司搬遷升級改造項目周工作簡報(第十七期)

發布時間:2023-08-08

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第17期



指揮部綜合部編                       2023年7月24日

【簡訊】

一、指揮部工作動態

7月17日上午,搬遷改造項目部召開周例會(huì )。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會(huì )議。

7月19日,項目部召開地管施工安排、山西安裝施工管控、南區偏樁施工計劃、剩余物資采購等相關事宜討論會(huì )。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會(huì )議。

7月22日下午,項目部召開搬遷項目聯席會(huì )。項目總指揮張衛民、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會(huì )議。

二、設計工作開展情況

聯堿及總體院:提交510濾過裝置屋面施工圖、540小蘇打、523結晶分離工段、524干銨22.3m結構圖、真空制鹽613濕鹽倉輸送升版結構圖。

合成氨裝置院:提交合成氨裝置730低溫甲醇洗單元電信專業電子簽章版圖紙、氣化裝置(712、713)、751合成氣壓縮(聯合壓縮廠房)、752氨合成、754氨庫、810全廠火炬、885合成氨裝置供電外線及照明電氣專業電子簽章版圖紙,712單元升版圖紙目錄、升版和更新上部結構圖,841合成氨機柜間、842空分機柜間升版基礎圖,832煤儲運變電所電信專業電子簽章版、754氨庫消防專業電子簽章版、712氣化框架、841合成氨機柜間、842空分機柜間、883外管升版結構圖。

三、工程實施推進情況

(一)整體形象進展

上周完成地管施工155.5米;各標段施工按計劃有序推進中。

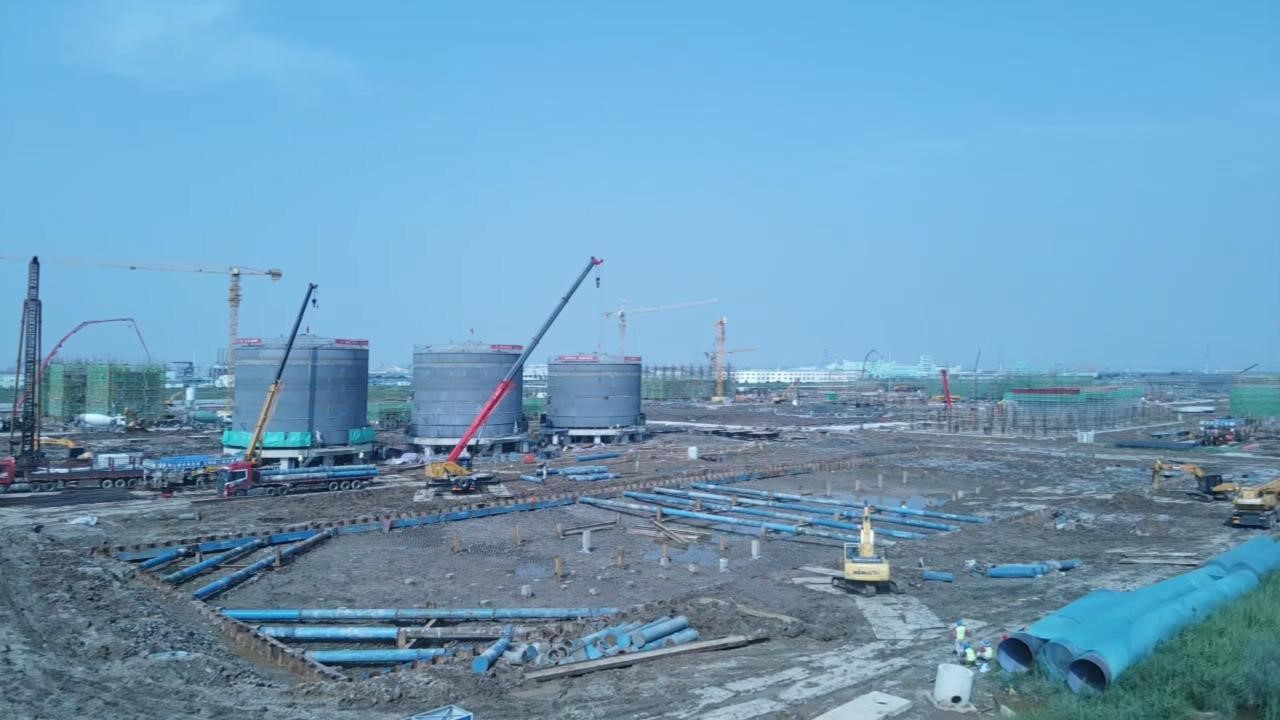

合成氨片區施工實錄

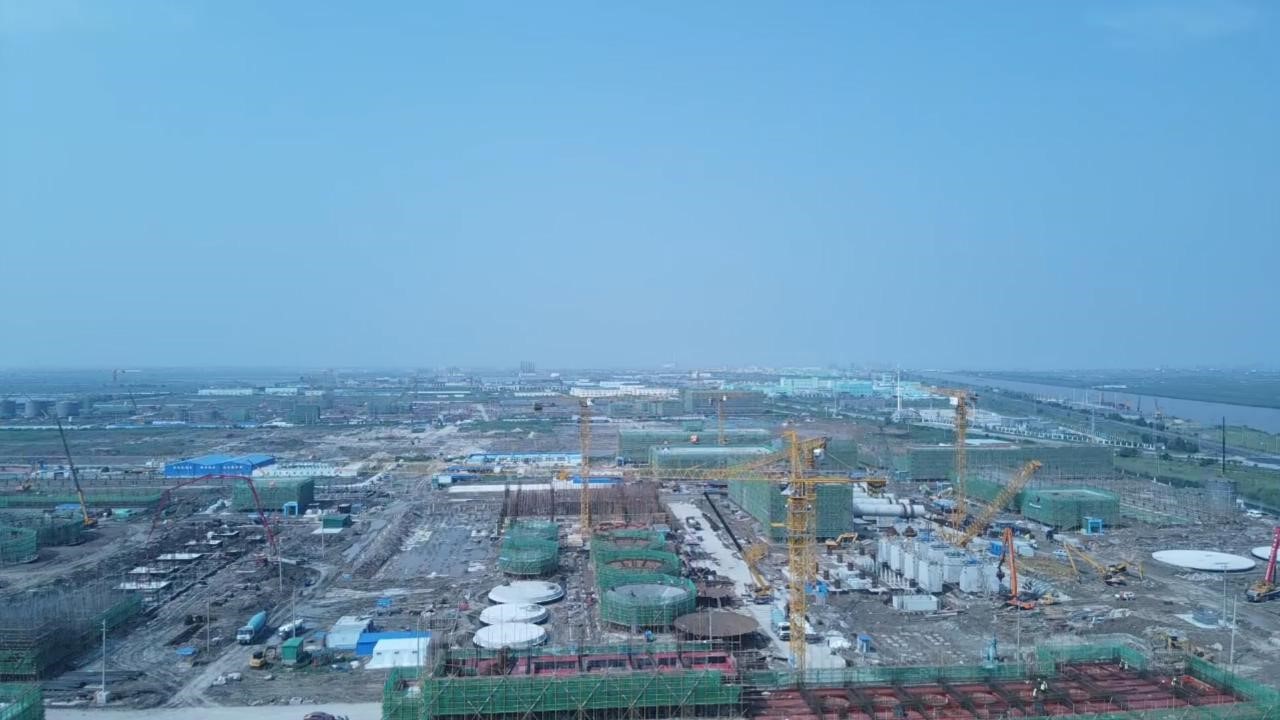

聯堿片區施工實錄



(二)分部分項工程進展

1、地管施工

⑴聯堿片區

完成井蓋預制及安裝25個,配合道路施工進行雨水球墨鑄鐵管及篦子安裝108m,過路管道包封36m,井室澆筑3座。累計完成地管施工20994米完成總量95.8%。

⑵合成氨片區

完成過路段消防管、初期雨水管共計11.46米,混凝土雨水井澆筑3座,混凝土雙篦平篦式雨水口20座,累計完成地管施工16323.11米完成總量87.7%。

2、建筑工程施工

⑴聯堿一標段101b聯堿辦公樓屋面女兒墻拆模養護;152中心控制室屋面鋼結構進場,砌體施工;151化驗中心四層支撐架搭設;340機電儀維修廠房鋼結構工廠預制,砌體施工;510重堿車間V51301A設備中心筒與溢流箱合攏,氨II澄清桶安裝,母液I澄清桶安裝.管廊基礎防腐回填;532重灰段深基坑回填、水池養護;280b換熱站屋面鋼結構工廠預制。

⑵聯堿二標段610鹵水精制一層澆筑完成;612芒硝輸送梁底板模板鋪設;523結晶工段框架基礎土方分層回填、夯實;524干銨工段7-15軸設備基礎螺栓焊接,基礎短柱砼澆筑,基礎磚墻砌筑;503變電所3基礎防腐。

⑶聯堿三標段420脫鹽水站室外水池底板鋼筋綁扎;810火炬基礎短柱砼澆筑;561事故水池第一段砼澆筑完成,第三段開始鋼筋綁扎;540小蘇打裝置基礎防腐、4個設備基礎養護;160編織袋庫防腐粉刷;535成品庫房33軸~44軸筏板鋼筋模板安裝、筏板砼澆筑、承臺及基礎梁開挖。

⑷合成氨一標段101a合成氨辦公樓二樓圈梁及構造柱澆筑,三樓構造柱腰梁支模;103綜合樓基礎墻粉刷;二樓砌墻,欄板支模;157備品備件庫鋼結構安裝;102食堂浴室固化土回填,腳手架地基整平;505廠前區變電所地圈梁拆模。

⑸合成氨二標段271原料煤儲運立柱鋼筋綁扎,支模;164臨時渣庫室內回填;159危廢暫存間圍墻防腐;820合成氨循環水站清凈廢水池上部結構鋼筋綁扎,支模;711煤漿制備初期雨水池基礎防線;762壓縮機廠房上部結構支模;831空分變電所預埋件安裝;712氣化框架灌注樁施工;842空分機柜間基坑回填;713渣水處理集渣池基礎鋼筋綁扎;設備基礎預埋螺栓安裝。

⑹合成氨三標段754氨庫管廊基礎澆筑;720變換1#框架梁支模,#2框架埋件安裝,3#框架3.95m處螺栓安裝;730低溫甲醇洗東側設備基礎上部基礎支模,地坑墊層澆筑;884合成氨裝置給排水管網挖取下層土方;751合成氣壓縮壓縮機基礎柱箍筋綁扎;841合成氨機柜間抗爆墻鋼筋綁扎;843合成氨裝置控制室樁基錨固筋焊接;740硫回收基坑挖土墊層支模。



四、物資采購開展情況

完成設備招標提案5項;新增采購計3項。截至目前,累計完成采購招標215項,5767臺(套),總計合同金額184157.18594萬元。
