〔2023〕第11期
指揮部綜合部編 | 2023年6月5日 |
【簡訊】
一、指揮部工作動態
5月29日上午,搬遷改造項目部召開周例會(huì )。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會(huì )議。
6月1日上午,江蘇油田副總經理周宇成、江蘇油田高級專家王小川一行赴堿業公司搬遷升級改造項目部協商供鹵管線鋪設相關事宜。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會(huì )議。
6月3日下午,項目部于三化建會(huì )議室召開首次聯席會(huì )。 項目副總指揮姜自成、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會(huì )議。
二、設計工作開展情況
聯堿及總體院:提交550壓縮及冷凍裝置壓縮設備基礎開槽、510重堿裝置鋼結構備料版,540小蘇打、535成品倉庫基礎施工圖,510重堿裝置一層梁板柱、522母換工段首層、設備基礎及鋼平臺施工圖。430污水處理剩余、440污水回用水處理間水池部分、612芒硝包裝倉儲第一層結構圖。
合成氨院:提交763空分消音塔、儀電支架施工圖及后備系統升版結構圖,883合成氨裝置外管、740硫回收升版基礎圖、凝結水回收裝置。
三、工程實施推進情況
(一)整體形象進展
上周完成地管施工99米;各標段施工按計劃有序推進中。

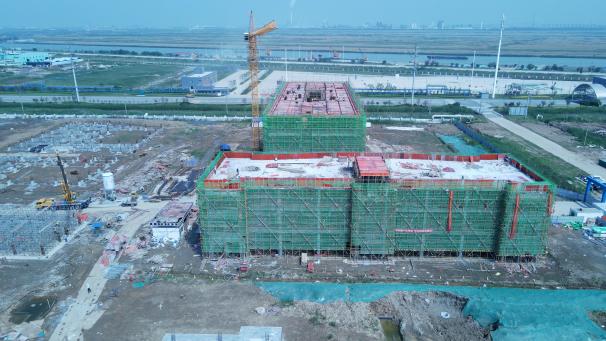

合成氨片區施工實錄

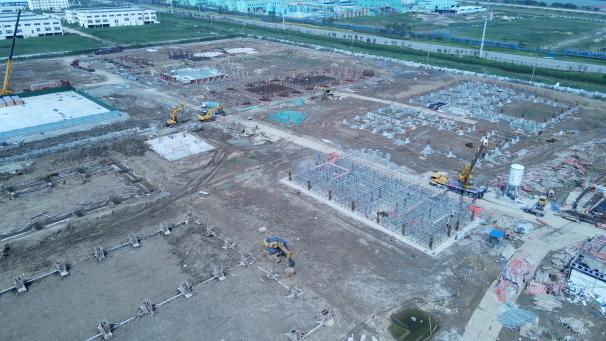

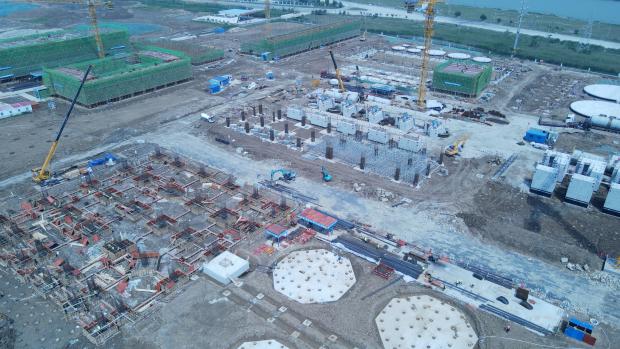

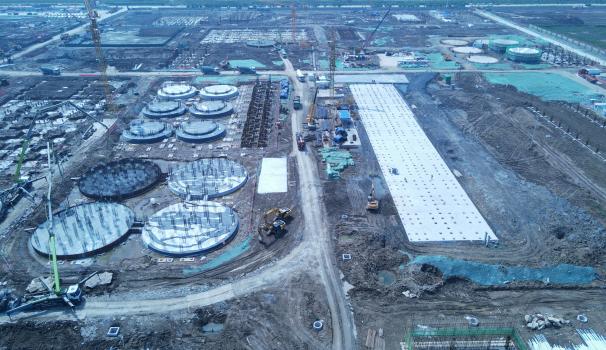

聯堿片區施工實錄
(二)分部分項工程進展
1、地管施工
合成氨片區完成段消防管、生活水管、循環水管線共計63米,球墨鑄鐵管鋪設36米。截至目前,合成氨片區累計完成地管施工15484米,完成總量83.3%。
2、建筑工程施工
⑴聯堿一標段101b聯堿辦公樓完成三層柱鋼筋綁扎 ,已具備澆筑條件;151化驗中心完成二層模板支架搭設;340機電儀維修車間完成三層板模板安裝、鋼筋綁扎;濾過廠房完成基礎鋼筋綁扎、模板安裝;蒸吸工段完成管廊基礎墊層澆筑;531輕灰工段完成馱輪底座找正;508機柜間3完成二層模板支架搭設;509機柜完成屋面混凝土澆筑。
⑵聯堿二標段522母換工段完成承臺地梁、罐基礎鋼筋綁扎;610鹵水精制工段完成基礎澆筑、防腐;613濕鹽倉儲輸送完成土方開挖;614真空制鹽循環水站完成筏板基礎澆筑,鋼板樁支護方案專家論證。
⑶聯堿三標段535成品庫房完成基礎測量定位;540小蘇打裝置完成廠房基礎澆筑;420脫鹽水站完成廠房基礎施工、室外罐體基礎施工;430污水處理完成生化污泥濃縮池鋼筋綁扎;440污水回用完成調節池墊層;118停車辦公區完成基礎施工、防腐。
⑷合成氨一標段103綜合樓完成二層預埋件安裝,四層框架梁鋼筋綁扎;157備品備件庫完成地腳螺栓整改、驗收;104氣防站完成支撐架搭設。
⑸合成氨二標段711煤漿制備完成棒磨機基礎+1.1m澆筑;761冷箱基礎完成基礎模板拆除;764儀表空壓站完成基礎模板支設;158化學品庫完成基坑土方回填。
⑹合成氨三標段720變換完成2#框架基礎承臺、地梁防雷接地焊接,1#框架設備基礎、短柱、3#框架設備基礎澆筑;730低溫甲醇洗完成1#框架基礎焊接防雷接地;751合成氣壓縮完成承臺地梁墊層澆筑、截樁;731液氮洗完成基礎墊層澆筑。
四、物資采購開展情況
新增采購計劃6項;比價采購1項;競爭性談判1項。截至目前,累計完成采購招標192項,3694臺(套),總計合同金額170749.19萬元。
地址:中國.江蘇.連云港 郵編:222042
郵箱:sales@lygsoda.com
網址:www.zambiaaway.com
電話:0518-86088888 傳真:0518-82311440
銷售:0518-86088263 , 86088639 , 86088566 , 86088266
外貿:0518-86088626 傳真:0518-82311262
返回
頂部
