〔2023〕第10期
指揮部綜合部編 | 2023年5月29日 |
【簡訊】
一、指揮部工作動態
5月23日上午,搬遷改造項目部召開周例會(huì )。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會(huì )議。
5月24日下午,項目部召開設備物資進場規范管理討論會(huì )。項目總指揮張衛民、項目執行指揮高二飛及有關部門負責人參加會(huì )議。
二、設計工作開展情況
聯堿及總體院:提交550壓縮廠房、535成品庫房、524干銨工段設備基礎圖;562循環水、610鹵水精制、532重灰首層、420脫鹽水站、525銨包裝及儲運首層上部結構圖、440污水回用備料圖。
合成氨院:提交712氣化框架單元36.5/41.9米層、731液氮洗單元、833變電所單元上部結構圖及752氨合成單元新增和升版基礎圖。
三、工程實施推進情況
(一)整體形象進展
上周完成地管施工712米;各標段施工按計劃有序推進中。

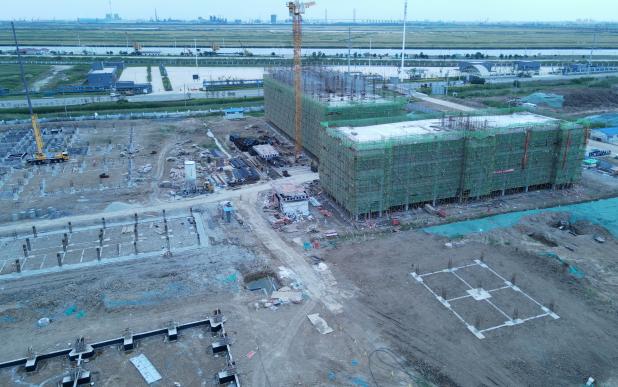

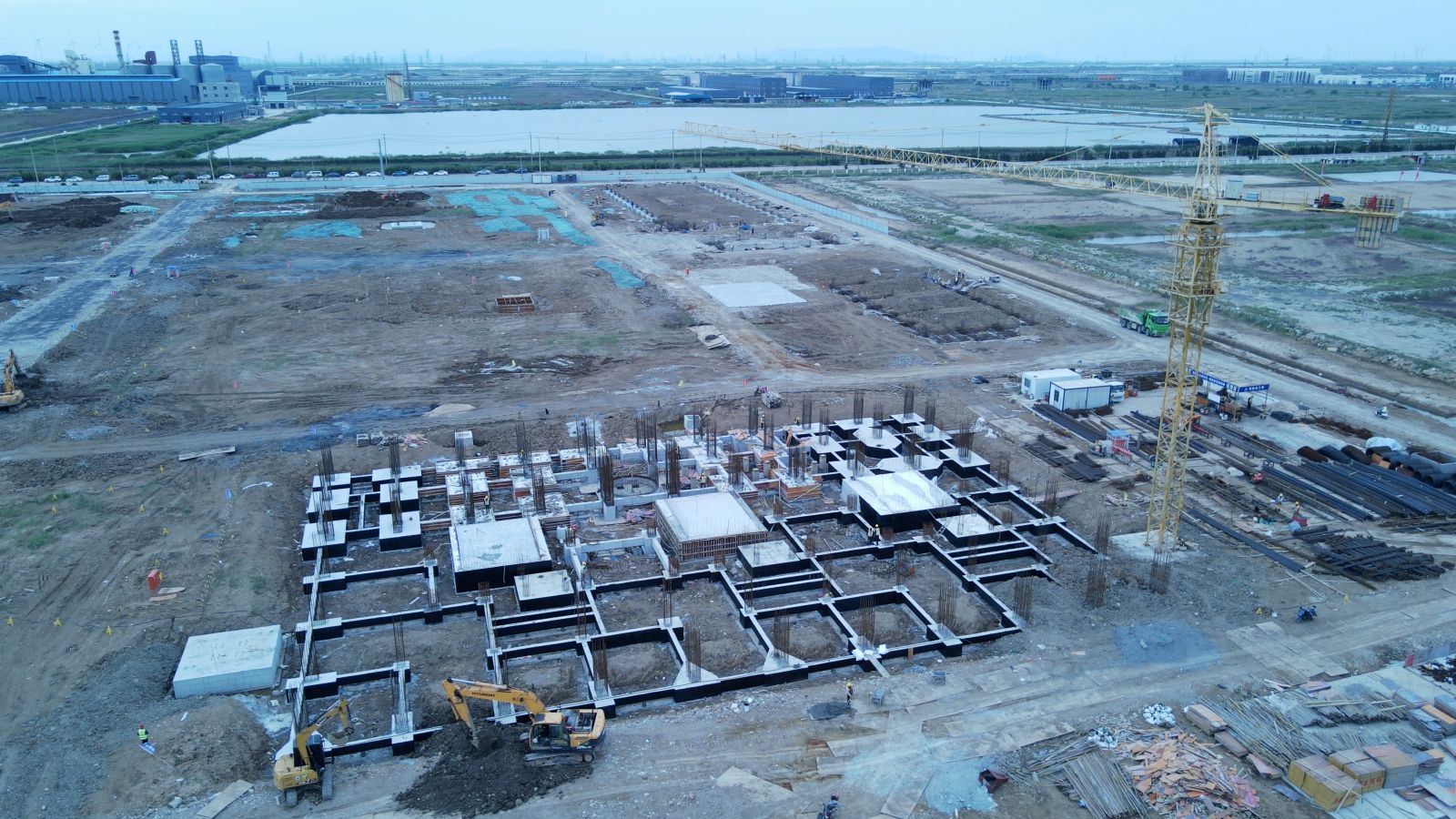

合成氨片區施工實錄

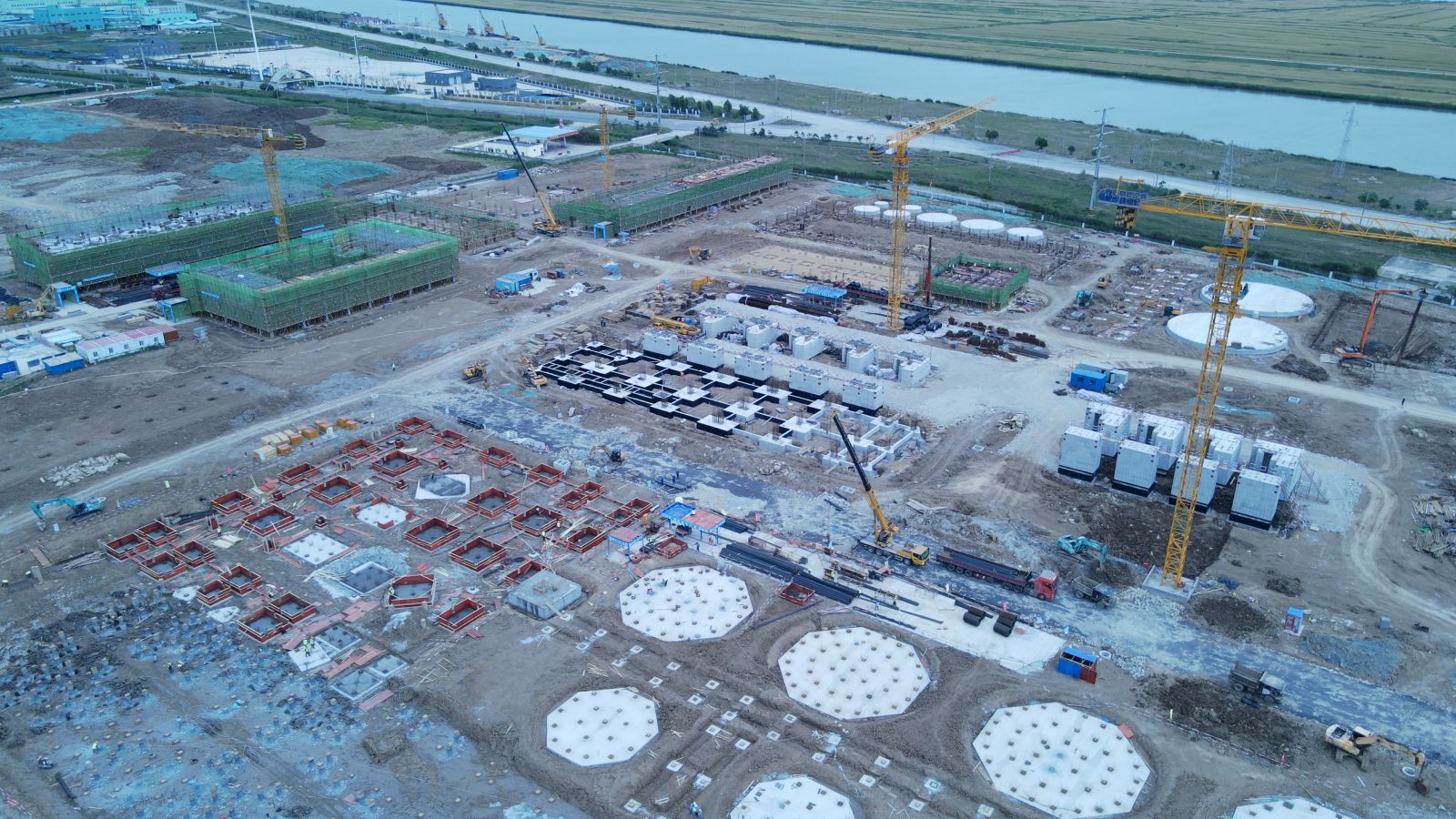

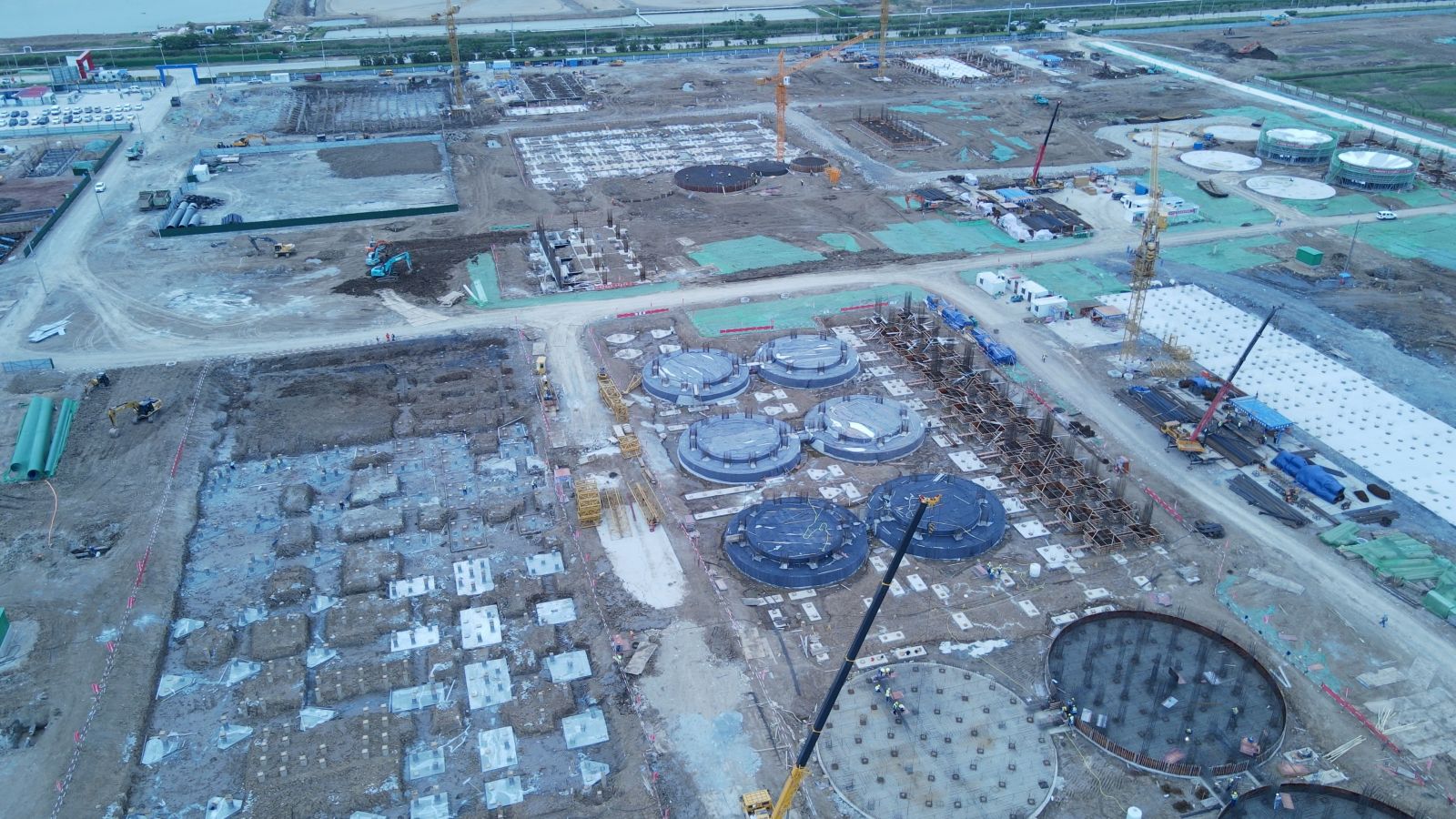

聯堿片區施工實錄
(二)分部分項工程進展
1、地管施工
⑴聯堿片區
完成消防管線開挖鋪設255.5米,雨水管線開挖鋪設255.5。截至目前,聯堿片區累計完成地管施工19818米,完成總量89.9%。
⑵合成氨片區
完成段消防管、生活水管、泡沫管線共計119米,球墨鑄鐵管鋪設82米。截至目前,合成氨片區累計完成地管施工15385米,完成總量82.8%。
2、建筑工程施工
⑴聯堿一標段101b聯堿辦公樓完成屋面模板支架搭設100%,三層柱鋼筋綁扎50%;151化驗中心完成二層模板支架搭設50%;152中央控制室完成屋面2模板支架搭設完成100%,屋面2模板安裝70%;340機電儀維修車間完成三層鋼筋綁扎40%;280b換熱站(南區)完成基礎回填;濾過廠房完成基礎鋼筋綁扎70%、模板安裝60%;碳化區域完成碳化裝置樁頭破除100%;蒸吸工段完成蒸吸罐區樁錨固筋焊接80%;531輕灰工段完成廠房基礎回填;煅燒爐馱輪底座吊裝,預埋地腳螺栓安裝;532重灰工段完成廠房A-C基礎開挖60%;煅燒爐基礎已防腐完成,回填完成40%;550壓縮及冷凍裝置完成基礎土方開挖,空冷器基礎墊層澆筑;501變電所1完成基礎鋼筋綁扎80%,基礎模板安裝30%;504變電所4完成超挖土方回填夯實,墊層澆筑;508機柜間3完成基礎回填完成,二層模板支架搭設。
⑵聯堿二標段522母換工段完成基礎鋼筋綁扎90%;523結晶分離工段完成框架BC軸基礎具備澆筑條件;524干銨工段完成基礎墊層澆筑;562聯堿循環水站完成基礎澆筑;610鹵水精制工段完成基礎澆筑;611鹽硝車間桶區完成桶區承臺基礎具備澆筑條件。
⑶聯堿三標段540小蘇打裝置完成基礎鋼筋綁扎100%、模板安裝60%;420脫鹽水站完成基礎施工100%;完成室外罐體基礎施工;440污水回用調節池墊層完成100%,防水層完成20%;清水池鋼筋模板完成80%;561聯堿事故水池及雨水監控池鋼板樁圍檁施工100%,支護完成待開挖。
⑷合成氨一標段101a合成氨辦公樓樓梯間板面模板支設完成100%;103綜合樓四層板面鋪設完成70%,二層拆模完成80%;157備品備件庫完成基礎回填;102食堂浴室完成浴室±0.00m以下墻砌筑70% ,食堂±0.00m以下墻構造柱支模;104氣防站完成搭設內架;505廠前區變電所搭設內架;換熱站280a承臺地梁鋼筋綁扎完成70%。
⑸合成氨二標段271原料煤儲運2#轉運站基礎鋼筋制作,1#轉運站基礎放線;164臨時渣庫基礎防腐;158化學品庫模板拆除,基礎防腐;159危廢暫存間模板拆除,基礎防腐;820合成氨裝置循環水站混凝土養護;712氣化裝置樁位糾正;711煤漿制備框架結構放線;762空壓-壓縮機廠房模板支設;764儀表空壓站基礎鋼筋綁扎;831空分變電所基礎鋼筋綁扎;761空分-冷箱模板拆除。
⑹合成氨三標段754氨庫A罐頂板錨栓錨帶校正,B罐頂板錨栓錨帶校正、C罐頂板底層鋼筋安裝完成;720變換3#框架回填完成60%, 1#框架設備基礎、短柱砼澆筑完成,2#框架基礎承臺、基礎梁模板安裝40%;201焚燒爐短柱混凝土澆筑;低溫甲醇洗1#框架基礎防雷焊接完成80%;合成氣壓縮破樁完成90% ,樁頭錨固筋焊接30%;液氮洗、裝卸棧臺、泡沫站墊層支模完成50%。
四、物資采購開展情況
新增采購計劃2項;競爭性談判2項。截至目前,累計完成采購招標189項,3646臺(套),總計合同金額170547.51萬元。
地址:中國.江蘇.連云港 郵編:222042
郵箱:sales@lygsoda.com
網址:www.zambiaaway.com
電話:0518-86088888 傳真:0518-82311440
銷售:0518-86088263 , 86088639 , 86088566 , 86088266
外貿:0518-86088626 傳真:0518-82311262
返回
頂部
